突发事件的坚守与速度——北京昌水建筑有限公司迅速响应坍塌道路抢险工作

位置:首页 / 新闻中心 / 企业动态

企业动态 昌水建筑 2024-08-24 12:23:02 744

2024年8月17日下午12时35分,昌平城区南环路与富康路交叉口人行横道处发生一起约72平方米的路面塌陷,面对此次突发事件,昌水公司接到区水务局应急抢险电话后,第一时间组织人员设备赶赴现场进行积极处置。


【迅速响应,紧急部署,研判抢险方案】

北京昌水建筑有限公司接到通知后,组织抢险人员50名,大型设备4台套,抢险车4辆以及交通维护设施等物资,第一时间赶赴现场,维护现场交通,支搭围挡,救援被困车辆,为避免事故进一步扩大,做出积极应对。

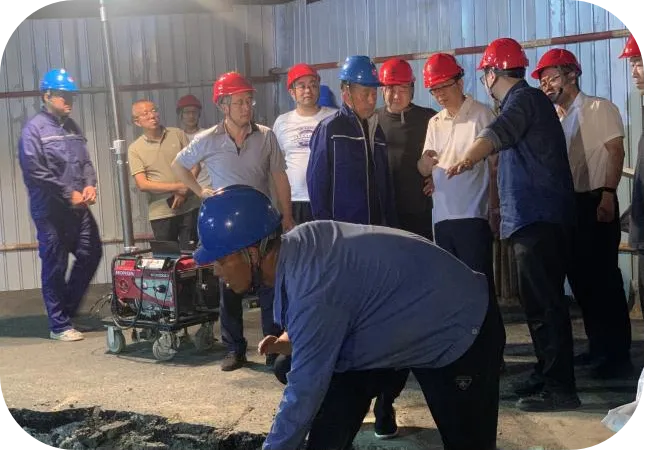

总经理高俊杰、副总经理张自维,安全负责人刘占学赶赴现场,靠前指挥,认真分析事故原因,研判处置方案,组织抢险方案实施。




【高效执行,清理现场,保护重要设施】

坍塌部位下方存在着高压电力,中压燃气、自来水、通信管线等重要设施,为尽快清理坍塌物,保护现有管线,昌水公司调配大型挖掘机2台,吊车1台,工字钢20根,砂子40m³,砂袋2000余条。经现场磋商,确定管线保护方案后,下午14点20分,开始清理坍塌物,采取插打工字钢,沙袋护坡,悬吊等措施保护现有管线。

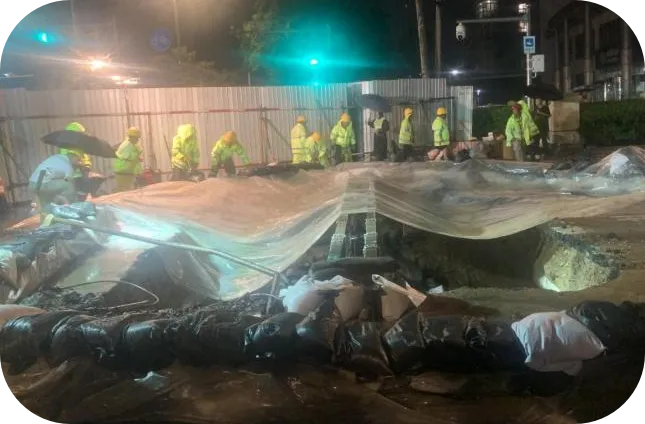

在当日暴雨蓝色预警的汛情下,对塌方区域采取了设置挡水围堰,上部苫盖塑料布等防汛措施,避免雨水冲刷造成二次坍塌事故。当天夜间23点37分保护工作全部完成,为后续抢修工作奠定了基础。




【领导关怀,现场指导,积极开展抢修】

区委、区政府及各相关委办局领导亲赴抢险现场指挥调度,协调各类资源,为抢险工作的顺利实施提供了有力保障。




【紧急修复、扎实推进、保障道路通畅】

暴雨蓝色预警过后,昌水公司加快对雨水方涵抢修,8月18日上午9:00完成方沟内倒流,清理淤泥,铺设工字钢,下午13:10完成方沟底板浇筑,当天夜间22:07完成侧墙砌筑及混凝土灌注工作。


8月19日上午10:35完成现有方沟侧墙保护钢筋绑扎,模板支搭,13:00完成侧墙保护混凝土浇筑,并对浇筑混凝土进行养护,保证混凝土强度快速提升。


截至8月19日下午13:00,抢险工作已取得初步成果,雨水方沟底板浇筑完成,雨水方沟东侧墙体砌筑完成,雨水方沟西侧墙体钢筋混凝土加固完成。


根据混凝土强度增长的特点,当混凝土强度达到70%时,即于8月22日夜间,交通流量相对较小的时段进行方沟盖板吊装作业,为后续路面恢复工作提供必要条件。



【众志成城,守护平安、彰显国企担当】

昌水公司将继续以饱满的热情和扎实的作风,投入到抢险工作中去,让我们携手并进,共筑安全防线,为昌平区的应急工作做出自己的贡献!
